專案工程階段

Project Timeline
  • 2024
  • 2024.07.17

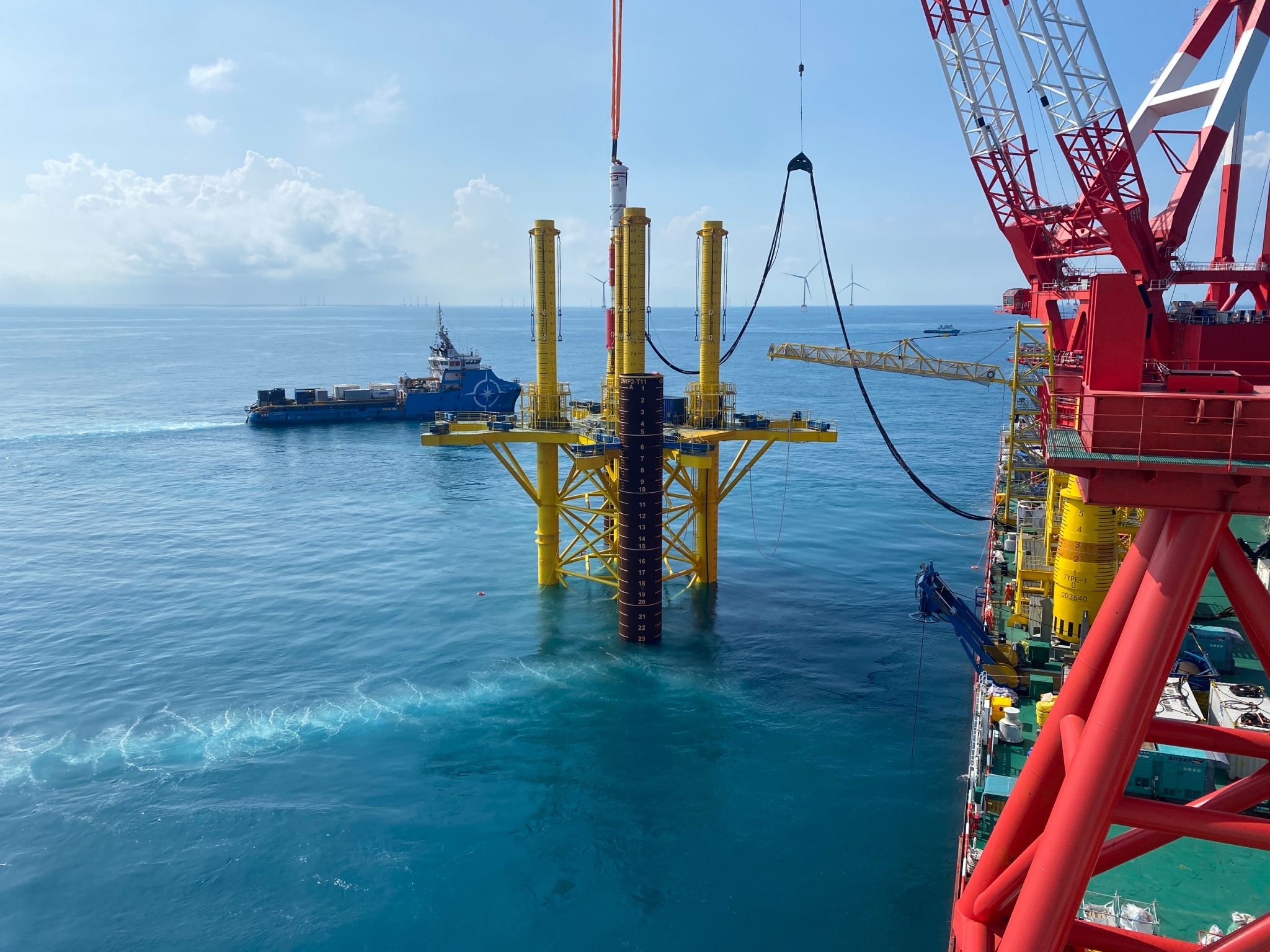

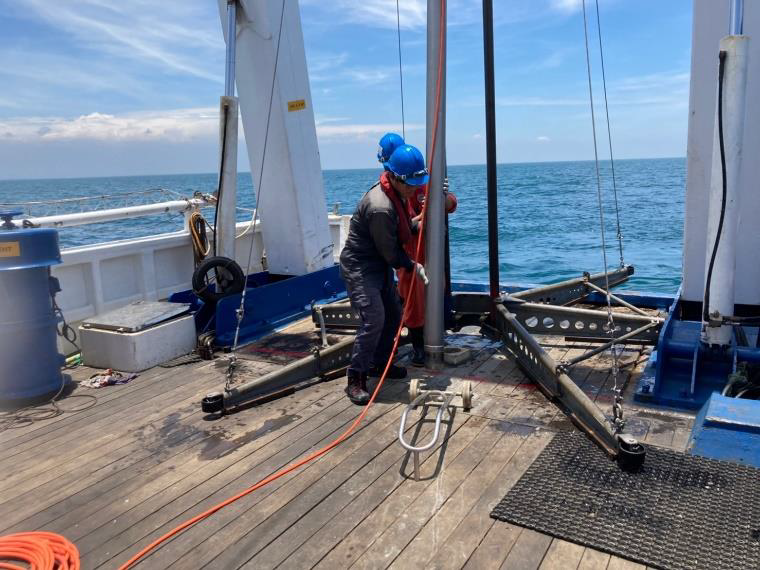

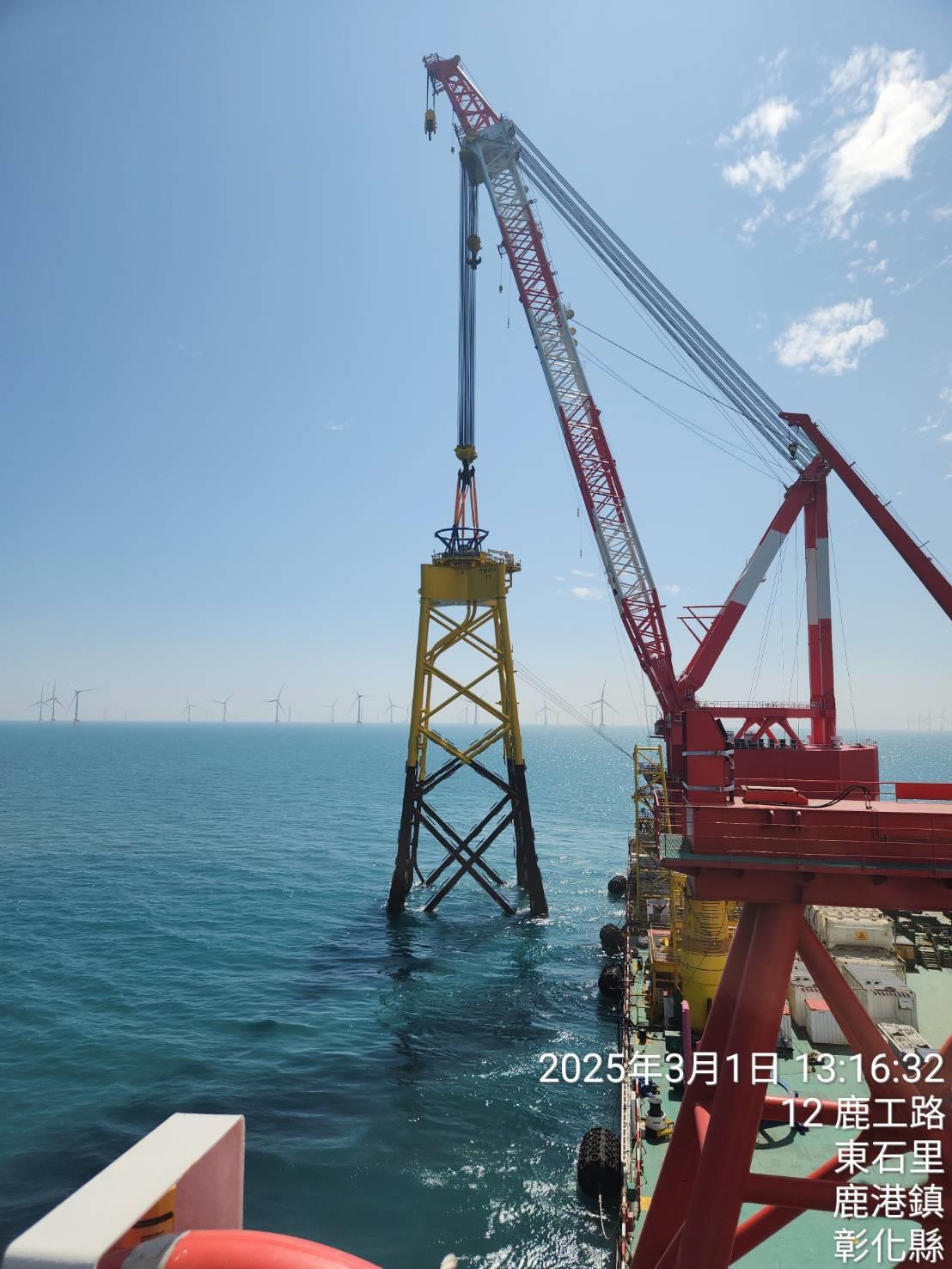

    水下基礎打樁作業
  • 2024.06.22

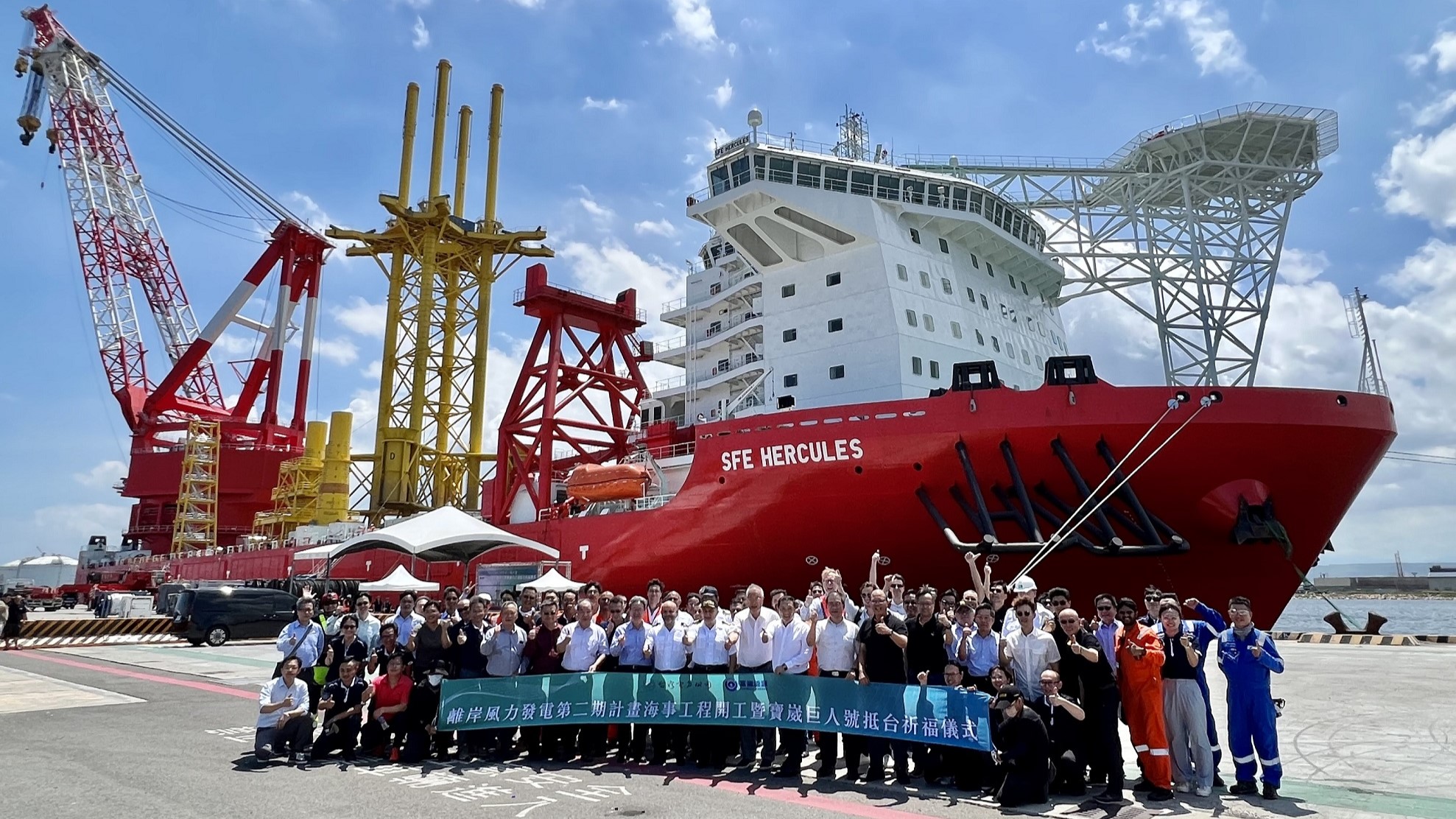

    海事工程開工暨寶崴巨人號抵台祈福儀式
  • 2024.04.13

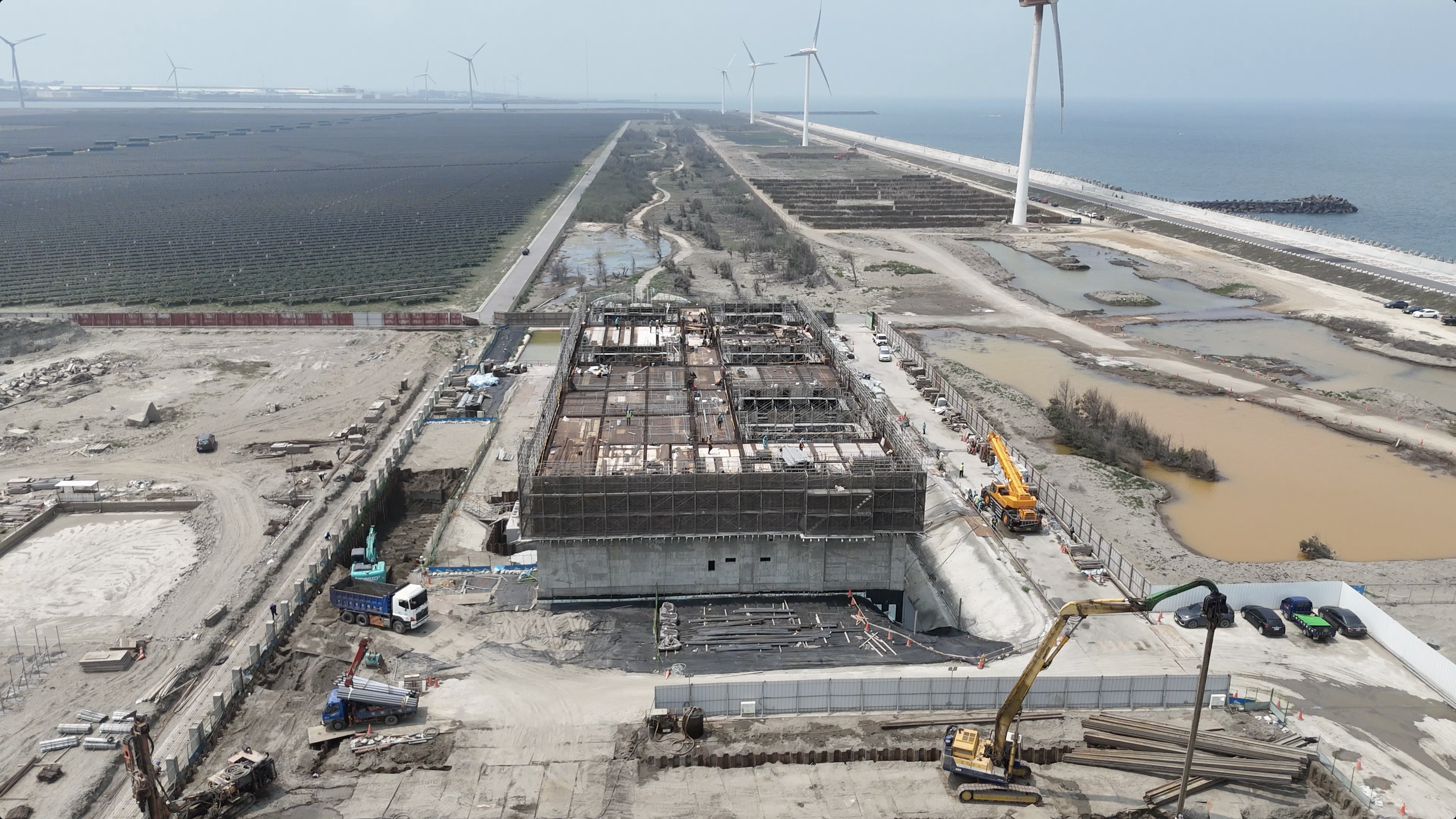

    陸上電氣室2F建設中
  • 2023
  • 2023.12.01

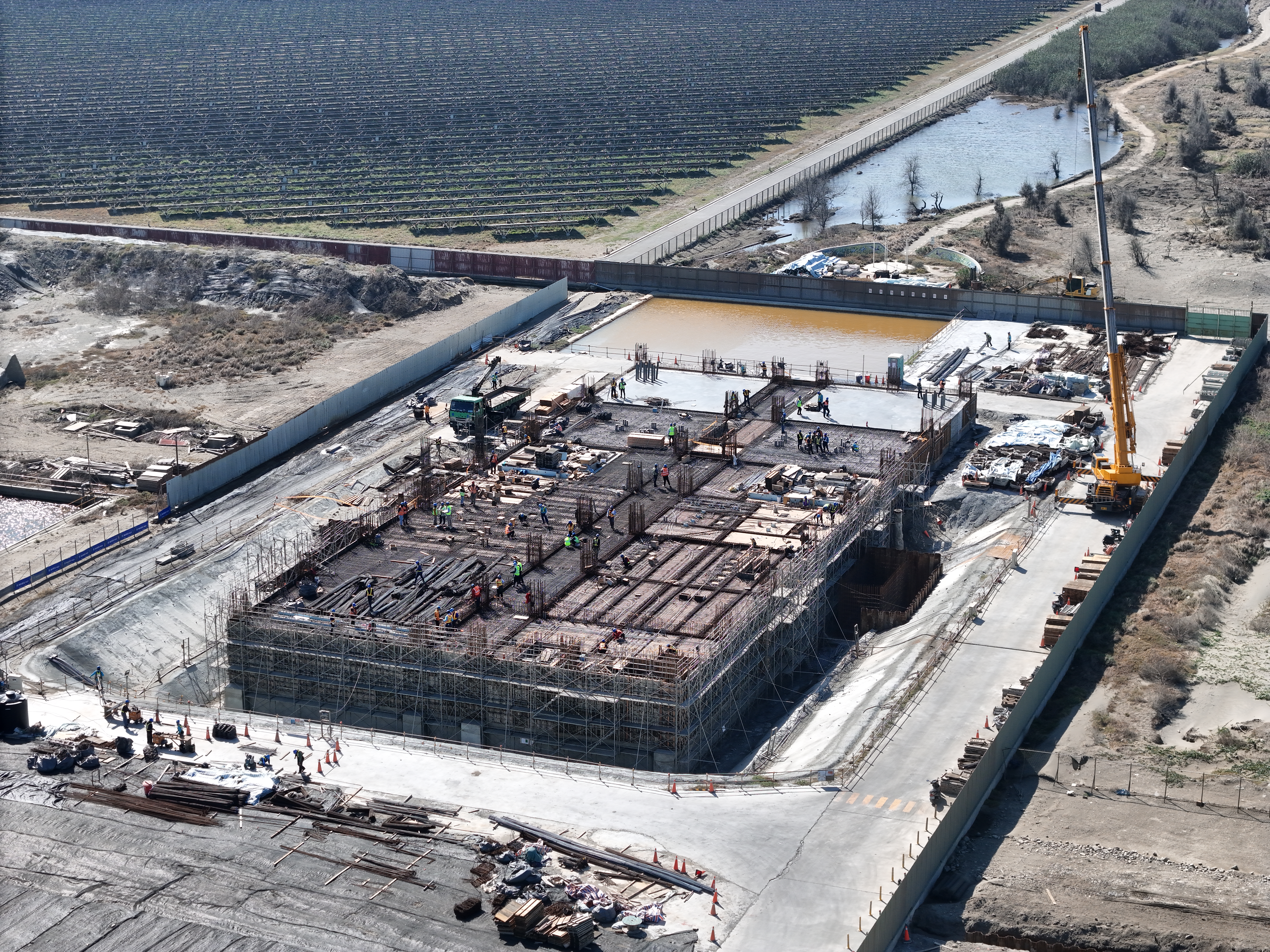

    陸上電氣室1F建設中
  • 2022
  • 2022.11.03
    陸上電氣室動土開工
  • 2022.09.12
    取得發電業設置發電設備工作許可證
  • 2022.03.31
    取得海底電纜舖設路線劃定許可
  • 2021
  • 2021.12.29
    離岸風力發電第二期計畫 風力發電機供應簽約
  • 2021.12.28
    陸域工程鑽探測量作業完成
  • 2021.12.02
    陸域工程鑽探測量作業開始
  • 2021.09.21
    場域鑽探作業完成
  • 2021.08.18
    星能公司簽訂陸上統包工程合約
  • 2021.06.17
    DNV AS 簽訂本計畫專案驗證合約
  • 2021.06.03
    世紀鋼與世紀風電簽訂水下結構採購合約
  • 2021.04.23
    中興工程顧問公司簽訂總顧問合約
  • 2021.03.15
    場域鑽探作業開始
  • 2020
  • 2020.12.19
    產業關聯性方案有條件通過
  • 2020.07.15
    開工
  • 2020.06.15
    統包商富崴得標
